Aug 072019

既製品は使わずに、エアコン配管用の化粧カバーを手元にあった材で製作しました。製作工程は5年前に製作したカバーと大体同じ。今回の工事ではドレンホースが下になっていたので、水勾配を考慮すると水平方向のカバーは前回のものと比べて大きくする必要がありました。

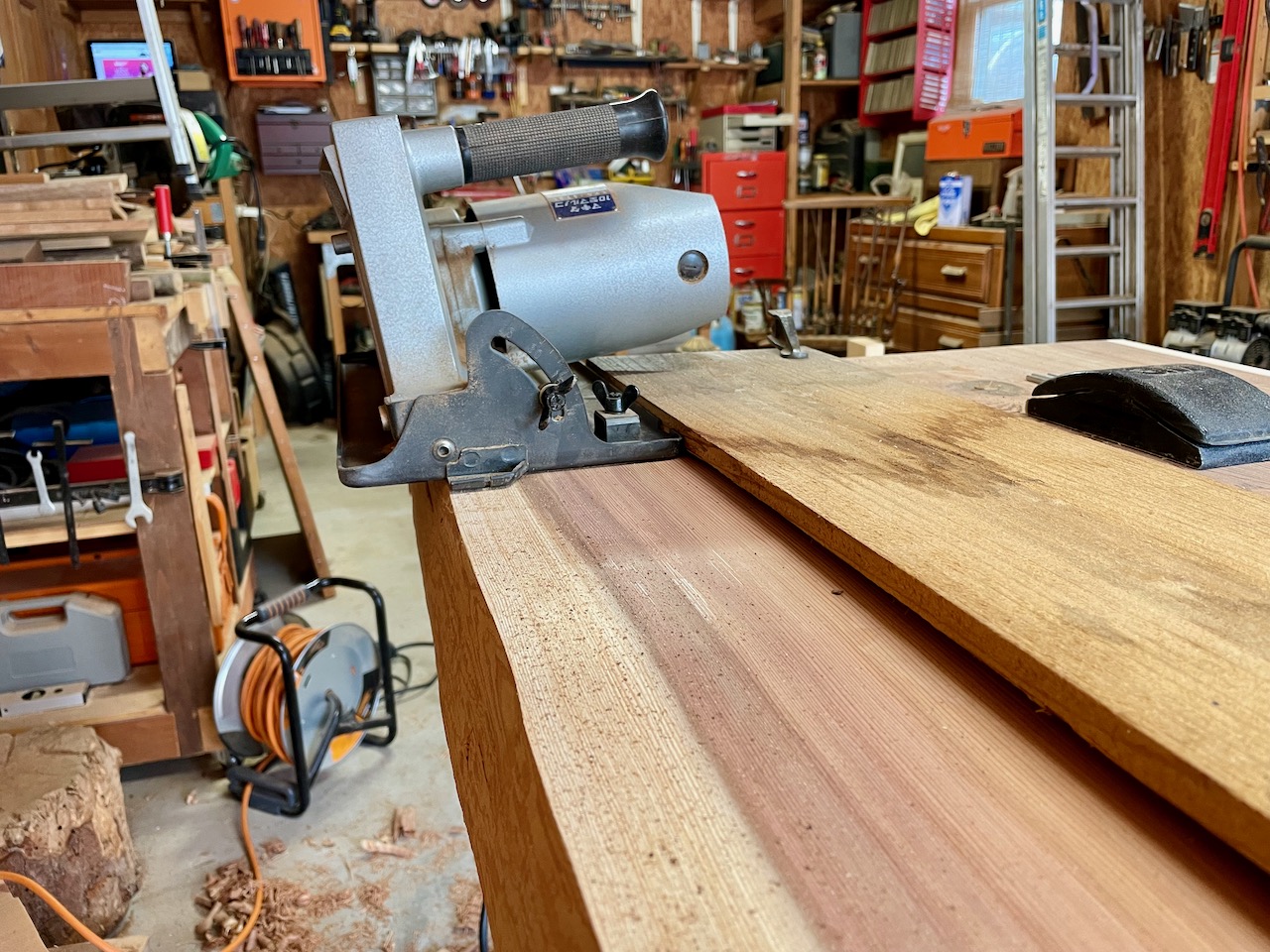

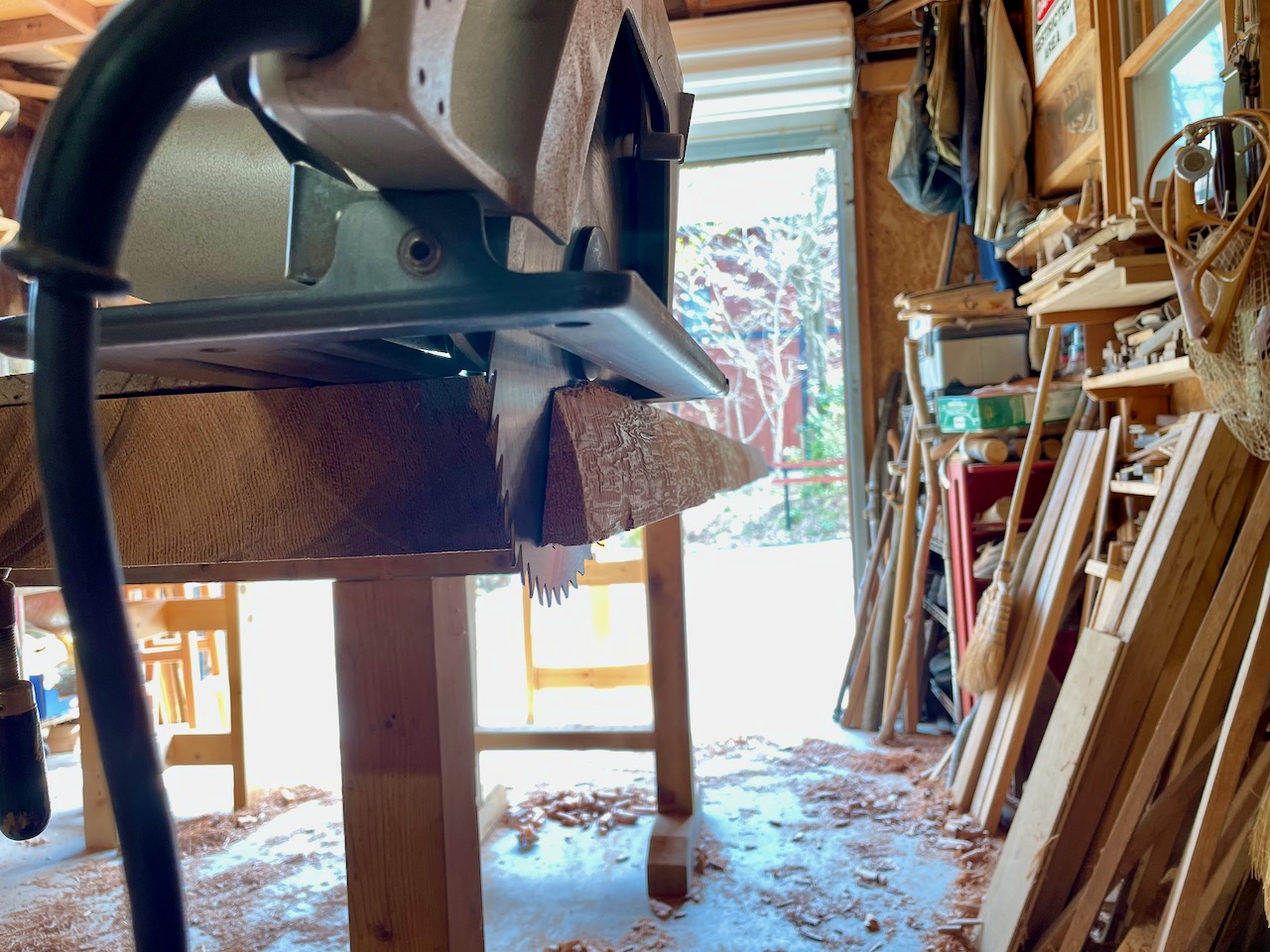

SPF 1×4材を加工しています。得意の縦挽で高さは65ミリに。

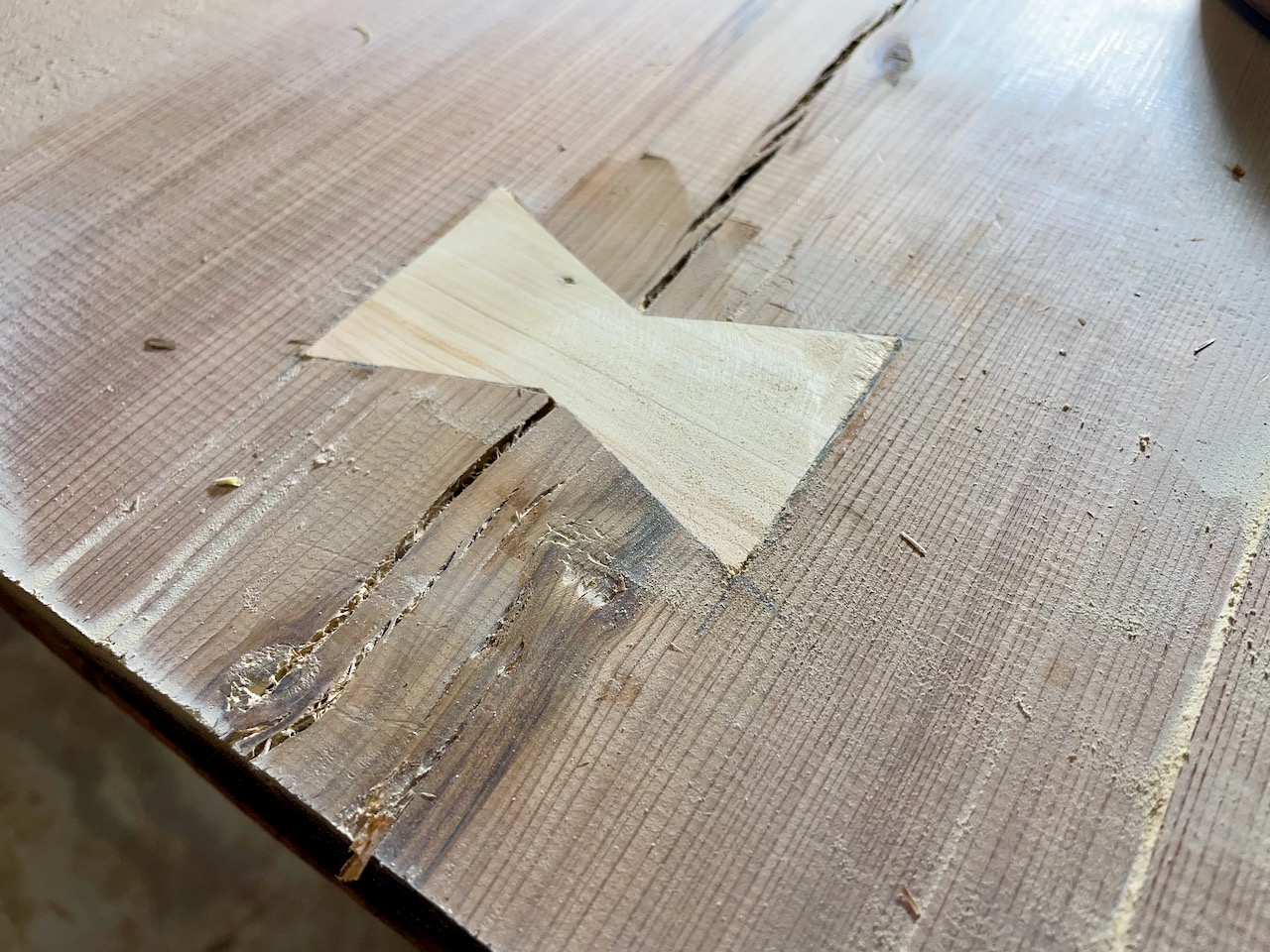

杉板で蓋をして釘で固定。

垂直方向のカバーはすべてSPF 1×4材を加工しました。

室外機は水平ではないので、アスファルトシングルの端材を敷いて調整する予定です。

作業の難易度:5段階で2

Aug 062019

日立のルームエアコン室内機と室外機を北側の屋根裏部屋に設置していただきました。配管用の穴がちょうど良い位置に壁を貫通していて、室内からは配管が完全に隠れて見えなくなりました。改めて屋根裏の構造を見ると、梁がない。棟板を垂木で挟んであるだけ。壁に穴を貫通させる作業は、ログハウスの構造を理解している人の指導の下で実施すべきかと思います。

家電量販店の下請け電気屋さんは二人で来られました。室外機の設置場所は屋根上と伝えていたので、追加工事費が発生するかもしれないと思っていましたが、元々はベランダなので、標準工事扱いとなりました。作業時間はおよそ半時間。午前8時半頃には次の設置場所に向かわれました。この日は一日に5台設置するとのことでした。

ルームエアコン(室内機 RAS-D25J 室外機 RAC-D25J)の冷房時の主な仕様を下にまとめておきます。

電源:単相100V
定格能力:2.5 kW (0.3~3.1)
定格消費電力:670 W (205~1,120)
運転電流:7.8A
運転音:室内機 62dB、室外機 59dB

特筆すべきは運転音の静かさ。それと「みはっておやすみ運転機能」が便利であること。これは就寝時に決めた時間が経つと停止するタイマー機能ですが、タイマー機能が停止した後に、室温が上がると自動で運転を再開します。この「みはっておやすみ運転機能」は、日立ルームエアコン白くまくんシリーズの最大の特徴なのか、全モデルに搭載されています。

8月10日追記:「みはっておやすみ運転機能」は最初はちょっとわかりづらいと思っていましたが、使い慣れるとその利便性の高さを理解しました。例えば、午後11時にタイマー2時間、室温27ºCの設定で就寝するとします。午前1時に設定した2時間が経ち、それまでは常時運転、その後は見張り機能が働き、室温が27ºCを超えると自動で運転を再開し、27ºCに達すると運転停止します。この時は完全に電源がオフになるわけではなく、見張り機能が午前6時まで(最大7時間)継続します。午前5時に気温が上昇したら、また運転を再開します。午前6時には電源オフになるので、リモコン操作でオフにする必要はありません。

HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 3に戻る。

Aug 052019

エアコン配管を通す穴を壁に空けます。必要な専用工具はお向かいさんにお借りしました。HILTIの業務用ハンマードリルとホールソー。お向かいさんもちょうど同時期にルームエアコンを屋根裏部屋に設置したそうで、ハンマードリルとホールソー、真空ポンプなどの専用工具を入手されました。

ドーマー部分は2×4工法で、屋根はトラス組みが採用されているので、この辺りには小屋束のような垂直の材はないはずです。念のため、直径65ミリの内側に小さな穴を4ヶ所に空けて、中が空洞であることを確認しました。

私が所有するBOSCHのインパクトドリルと比べて遥かに重いけれど、安定して65ミリ径の穴を容易に空けることができます。ホールソーも切れ味が良い。

外側から穴の中心に印をつけてから、屋内側からもドリルで穴を貫通させました。HITACHIのサイトからダウンロードした「日立ルームエアコン据付説明書」によると、配管は6方向に引き出すことが可能。室内で配管が見えない「後直引き」が可能なように貫通させる穴の位置を決めました。

HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 4へと続く。
HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 2に戻る。

Aug 042019

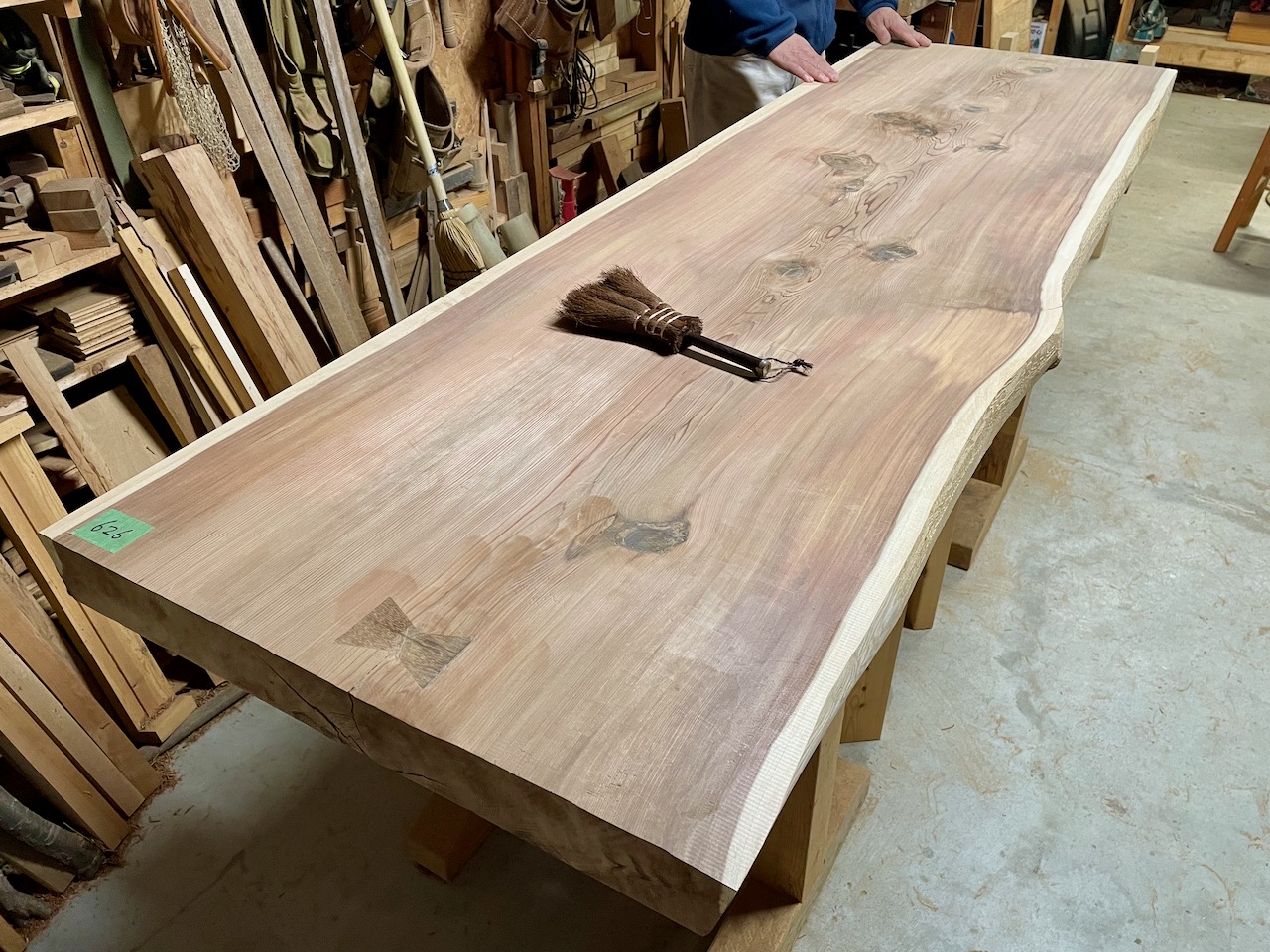

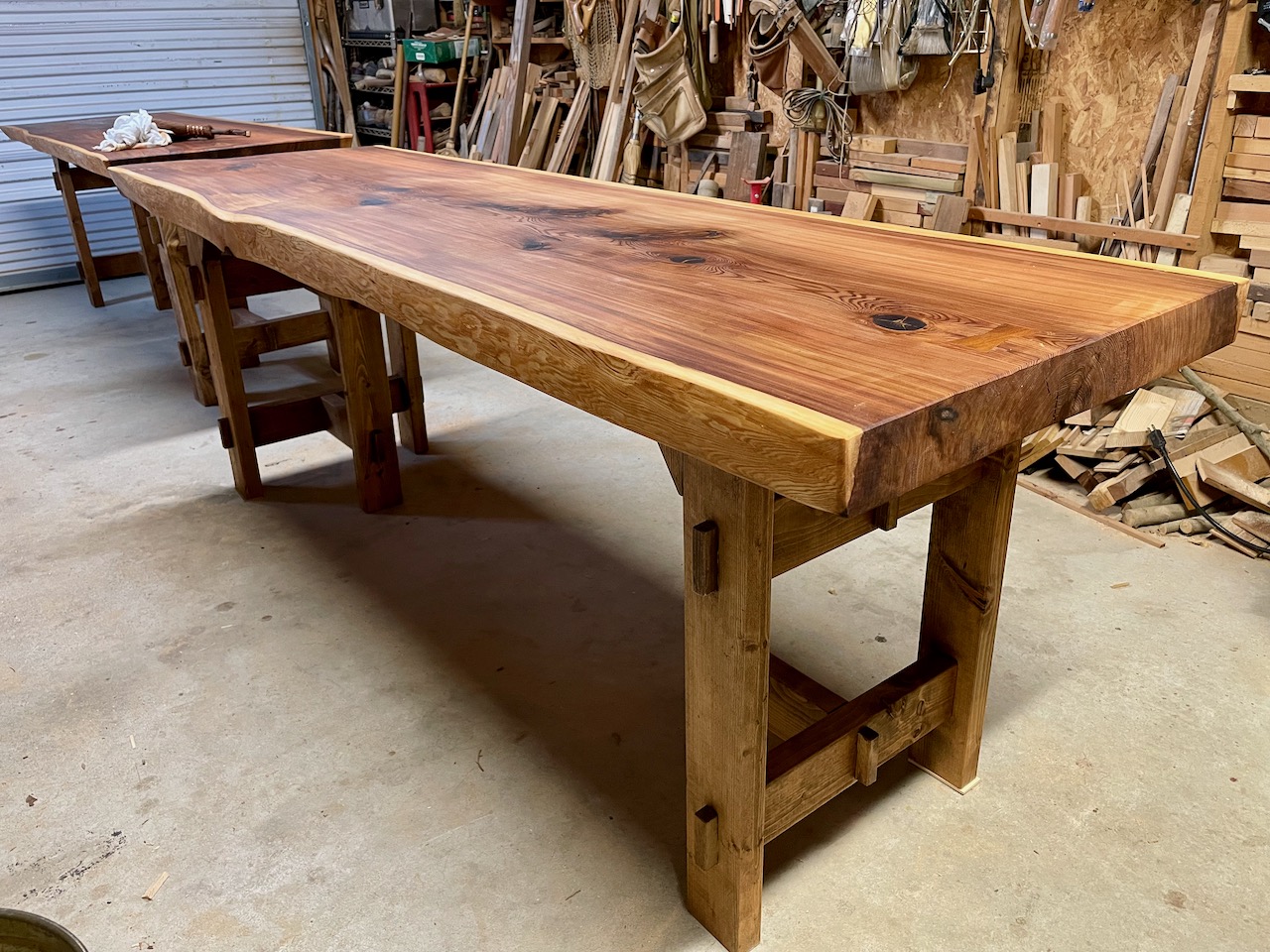

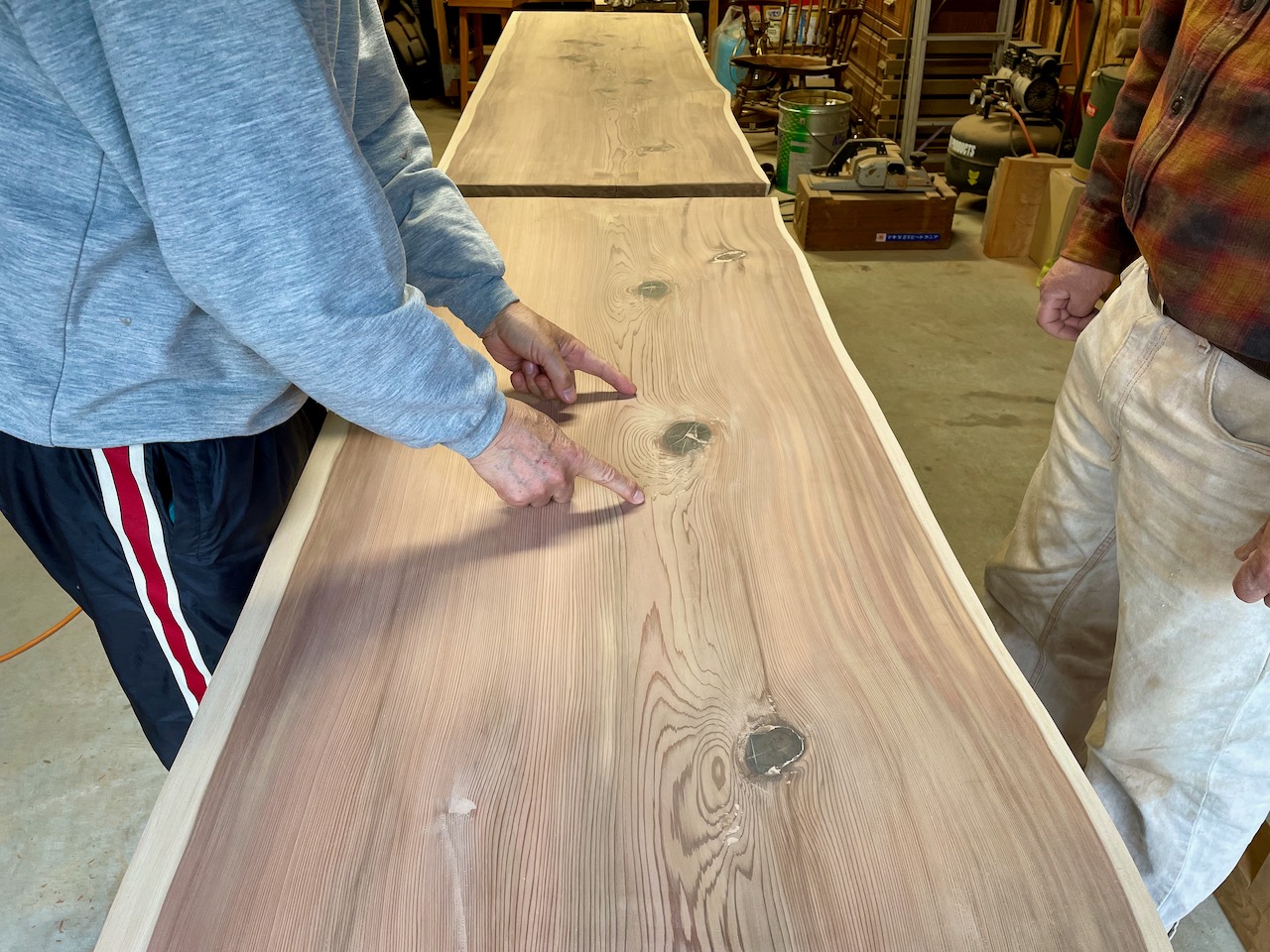

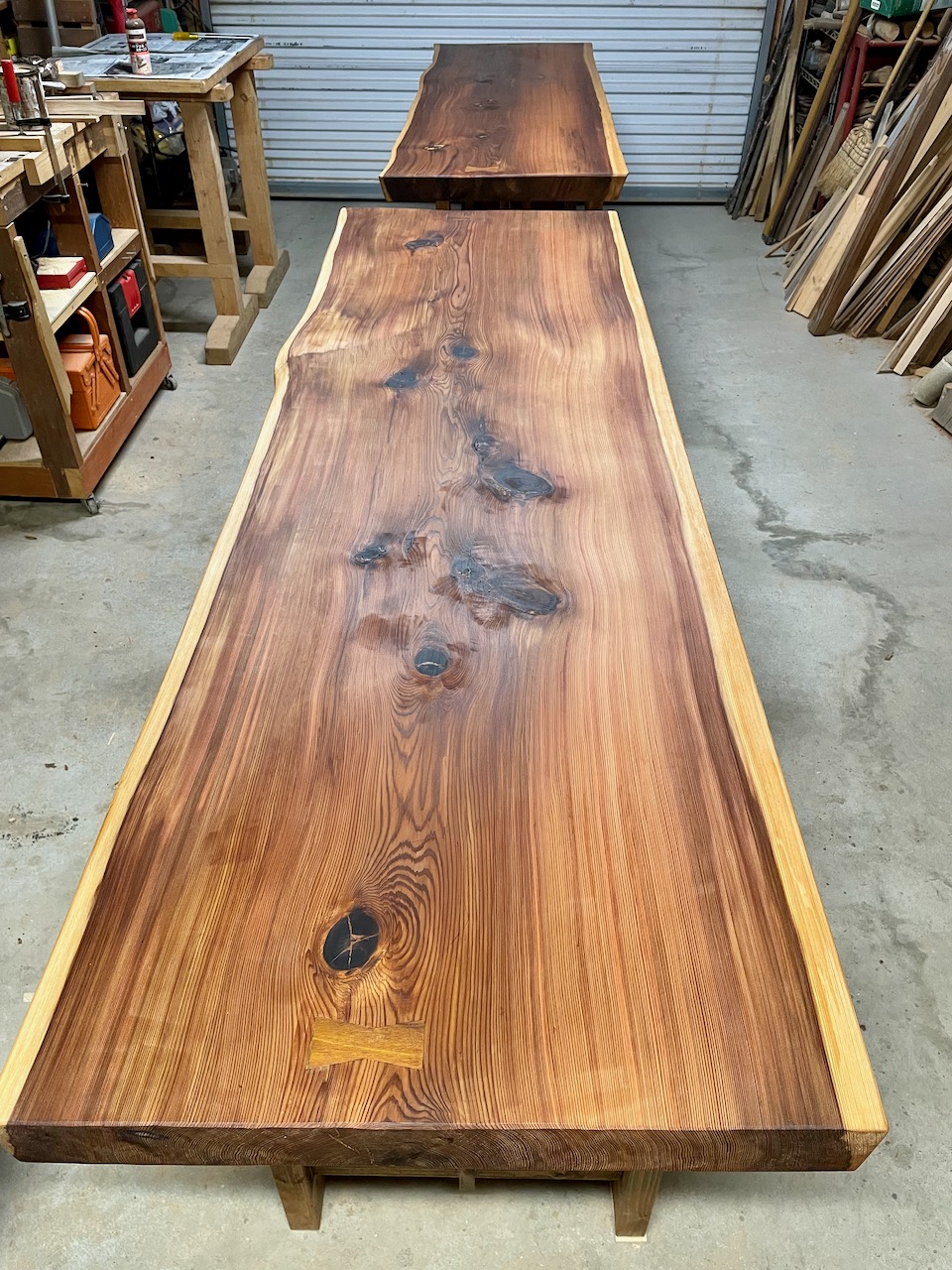

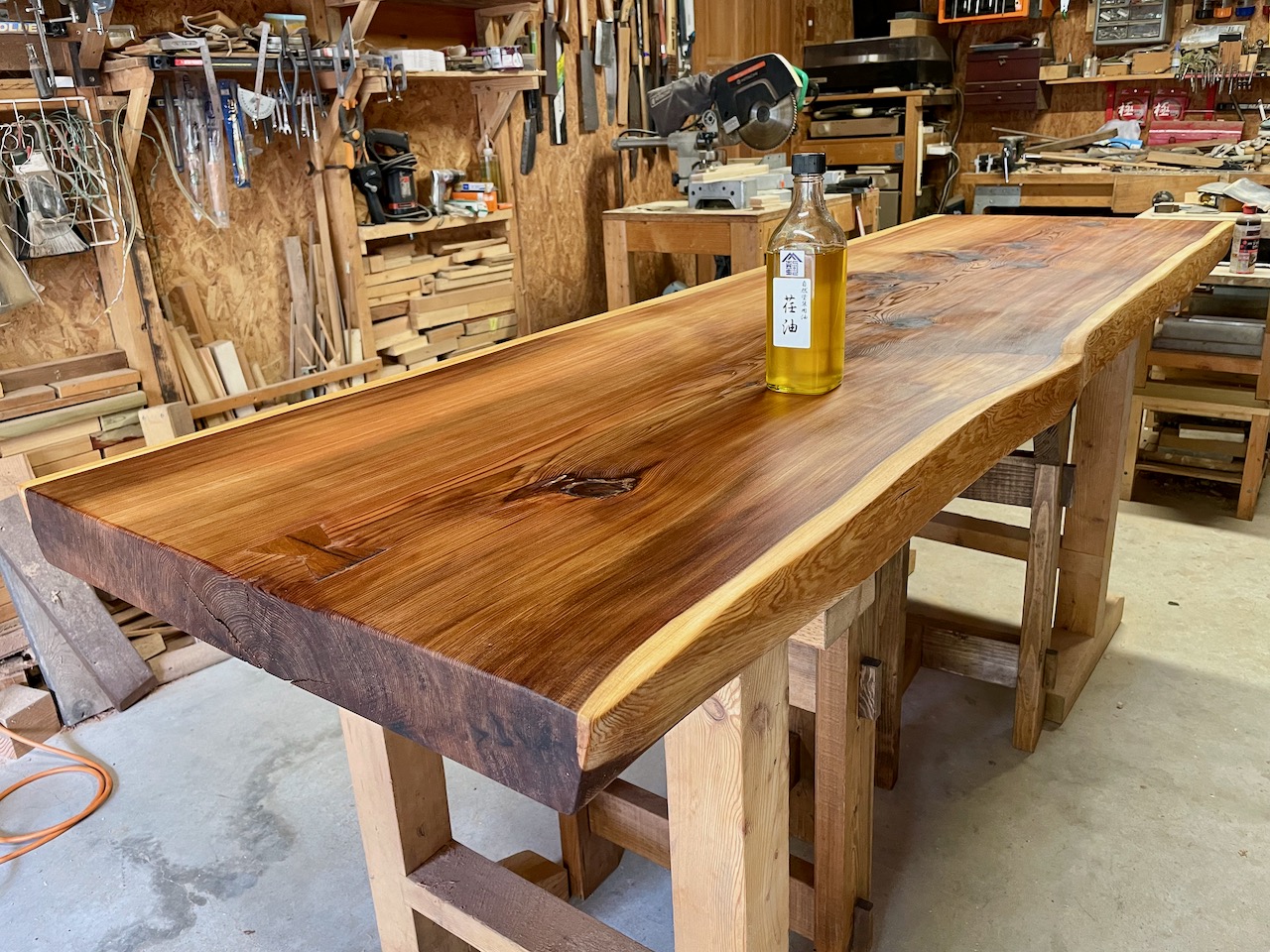

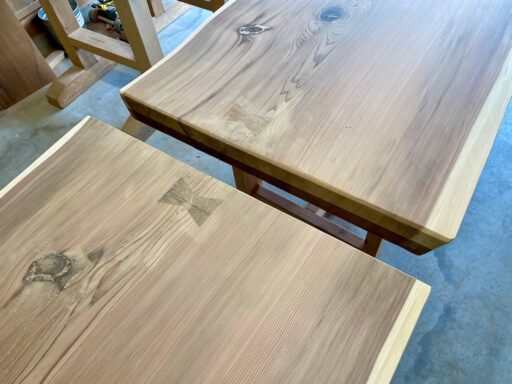

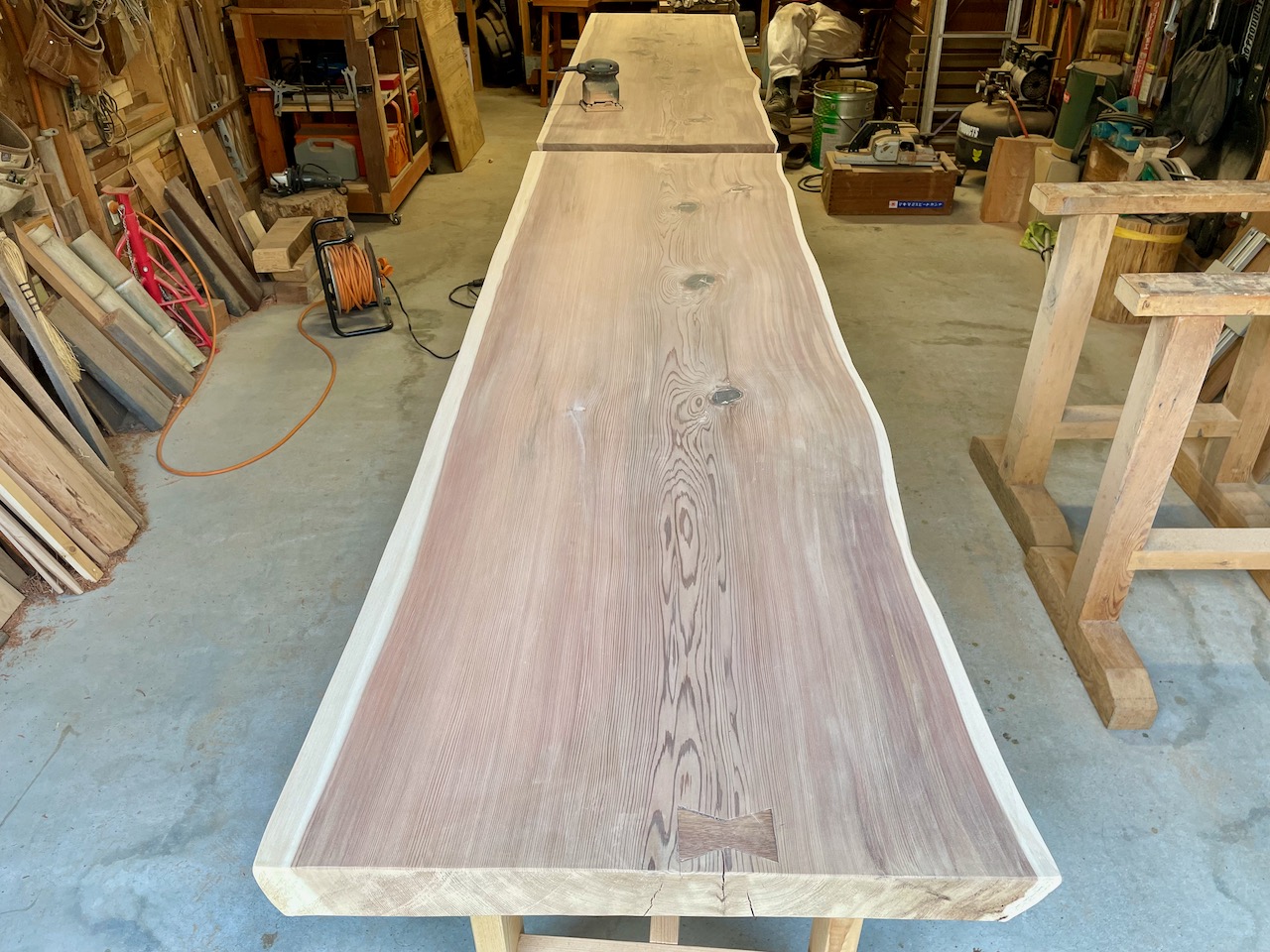

道を挟んだお向かいさんの依頼を受けて製作した化粧品棚と入浴剤専用棚を持参して、趣味で木工をされているご近所さんのお宅を訪問しました。上の画像はその方が屋久杉を使って製作されたコーヒーテーブル。

4本の脚は天板に直付けで、幕板がありません。木製カーポートやウッドデッキなら製作時の許容誤差は1ミリとか2ミリですが、家具は許容誤差が0.1ミリの世界。共通部分が多いとはいえ、家具製作に使用する道具は一部異なり、別のデザインセンスが問われるように思います。

訪問した理由は、化粧品棚と入浴剤専用棚の妥当な価格はどのぐらいなのか、相談することです。訪問時は化粧品棚のヘアドライヤーを掛けるフックはチープ感が漂う金属製のものでした。家具木工の師匠(と呼ばせていただきます)は、そのチープなフックを見るなり、私ならダボを使いますとの助言をいただきました。それを実行したのが上の画像。

入浴剤専用棚は最上段と台座のみ釘を打って反り防止としました。2〜4段目の棚も釘で固定すべきかどうか、尋ねると、溝を彫って接着剤で固定してあるので、その必要はないと断言されました。釘を打ってあるのを見た人は反り防止というより、棚板を固定するために釘を使っていると思われがちで、それでは高い精度と技術力で製作したことをアピールできないとも言われました。なるほどと納得した私は、最上段の釘を抜いてしまおうかとふと思いましたが、釘穴が残りそうなので、そのままに。

翌日、特注で製作した棚二つは、依頼主の元へと嫁ぎました。価格は師匠提示価格の上限で。工賃を時給計算すれば、法定最低賃金の1/3ぐらいの時給になりますが、趣味の一環ですからこれぐらいが妥当だと思います。

Aug 032019

北側の屋根裏部屋に設置する予定のルームエアコン用に分電盤の空きがあるかどうか調べたら、100Vは空きがないことがわかりました。200Vなら撤去したセントラルエアコンの専用回路が残っています。200Vから100Vに変換するには分電盤の結線を変更すれば済むことですが、その太い電線は撤去したセントラルエアコンのスイッチにも繋がっていると思われ、調査するのに厄介なことになりそうでした。

ルームエアコンを取り付けにやって来る電気屋さんは、床下に潜って配線状況を確認する作業は嫌がります。やってくれたとしても高額な追加費用を請求される可能性が大きい。そこで、新たな案を思い付きました。

2004年に木製ガレージを施工した際に、母屋の分電盤から100Vの電線を2本、ガレージ内に引き込みました。施工当時はコンプレッサーや電動ガレージドアなど、大きな電力を要するものを多数、使用するかもしれないと思い、余裕を持ってガレージ用に電線2本を確保しました。しかし、15年が経過した現在も電動ガレージドアは取り付けず、またコンプレッサーも使用しておりません。2本のうちの1本を床下で切断して、新しい電線を接続し、北側の屋根裏部屋へ電線を延長して、ルームエアコン専用回路にするというのが思い付いた案です。(エアコンメーカーは、室内機と室外機を繋ぐ渡り配線での途中接続は不可としています。)切断したガレージ用電線1本は、母屋リビングルーム用の回路に接続することで、共用回線にします。施工はe-monomaniacさんにお願いします。

HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 3へと続く。
HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 1に戻る。

Aug 012019

3年前にセントラルエアコンを撤去して以来、寝室として使用している北側の屋根裏部屋には空調設備がなく、寝苦しい夜はルームエアコンが設置してあるリビングルームに布団を敷いて寝ていました。猛暑日が続くと、毎日、布団を出したり片付けたりするのが面倒なので、北側の屋根裏部屋にもルームエアコンを設置することにしました。京都駅前の家電量販店で、週間特価になっていた日立のルームエアコン(RAS-D25J W)を予約購入しました。主に8畳用のエアコンが標準工事費込み、10%ポイント還元でこの価格はお買い得だと思います。

分電盤に100Vの空きがあるかどうかも調べず、取り敢えず、エアコンを買って満足しながら、いつもの天ぷら屋さんで夕食。家電量販店と契約する下請けの電気屋さんは月曜に取り付けに来られることになりました。店員さんには「専用コンセントあり、壁の穴は貫通可能、ベランダを改造した屋根上に室外機設置」と伝えてあります。追加料金なしの標準工事になるかどうかは現場を確認しないと不明とのことでした。

HITACHI Air Conditioner (RAS-D25J + RAC-D25J) — Part 2へと続く。

Jul 312019

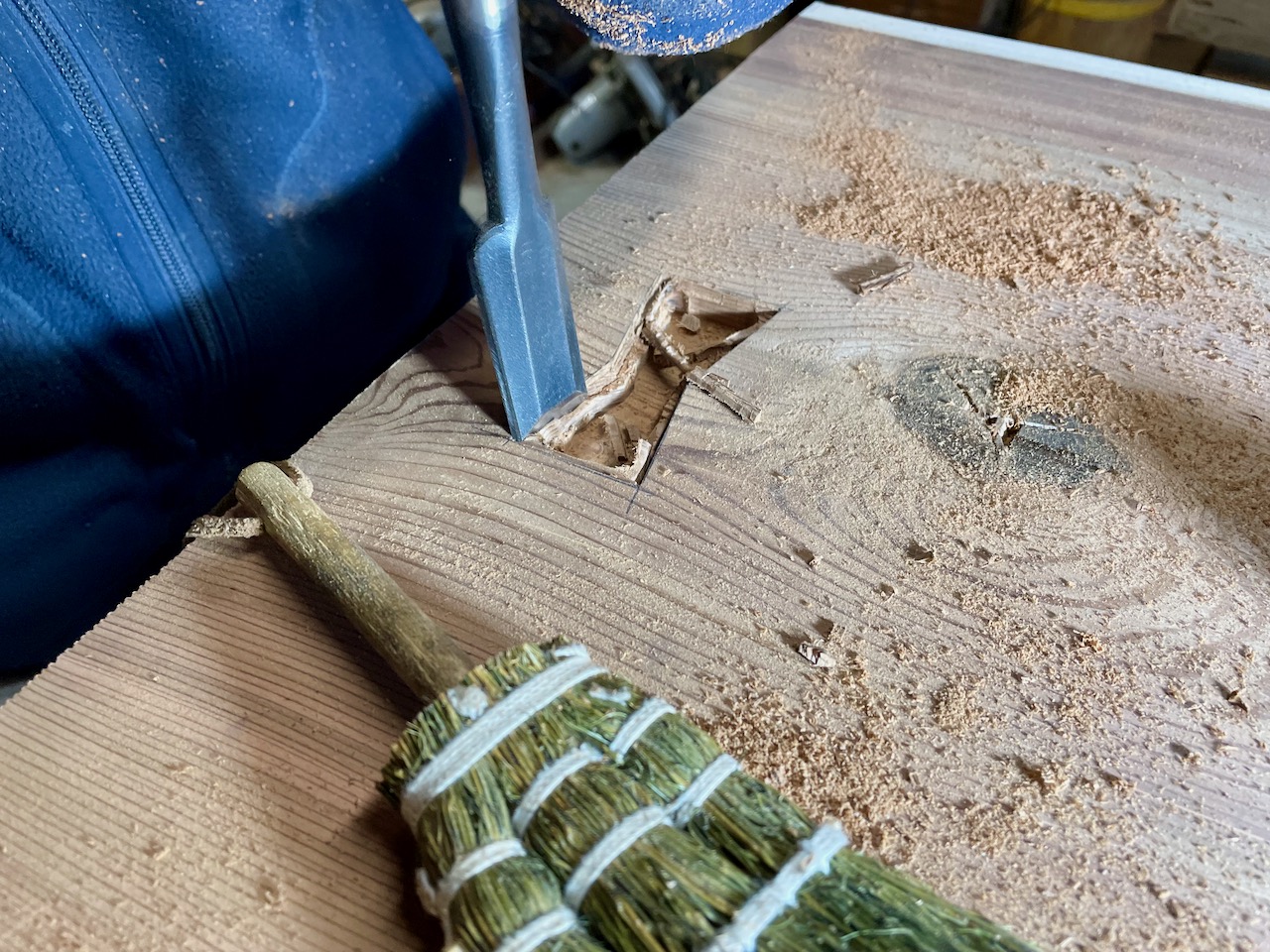

台座と側板の接合部分

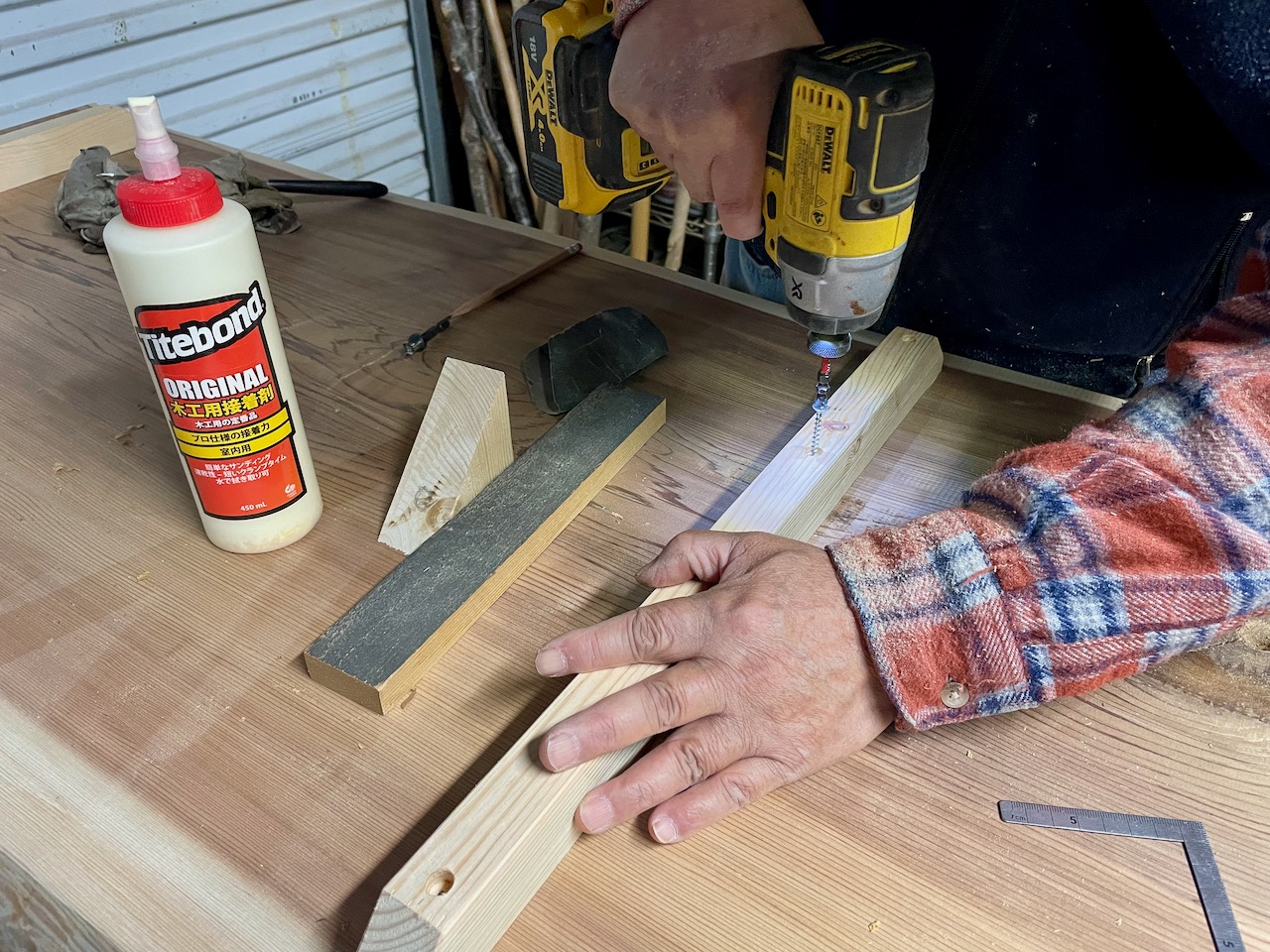

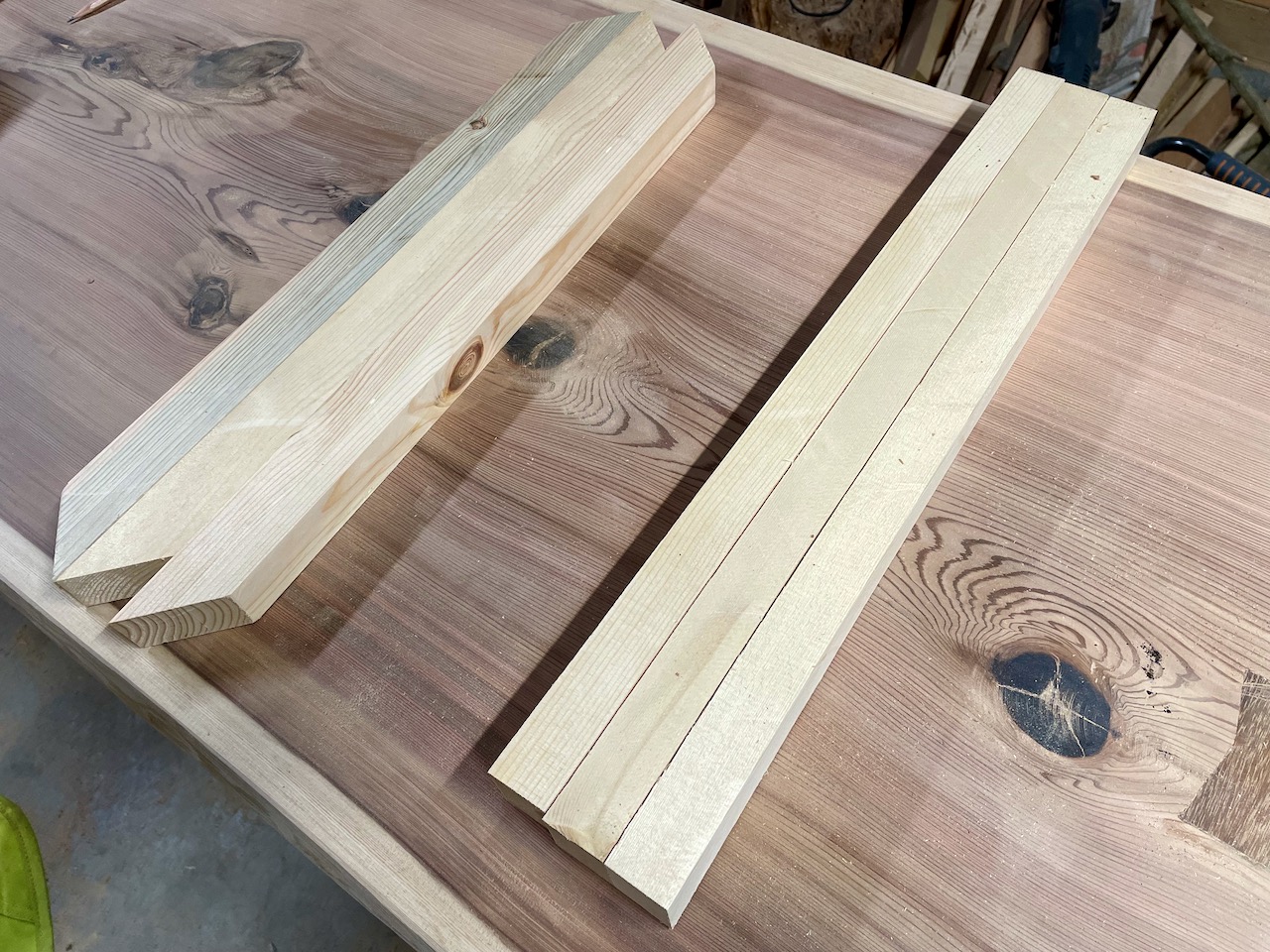

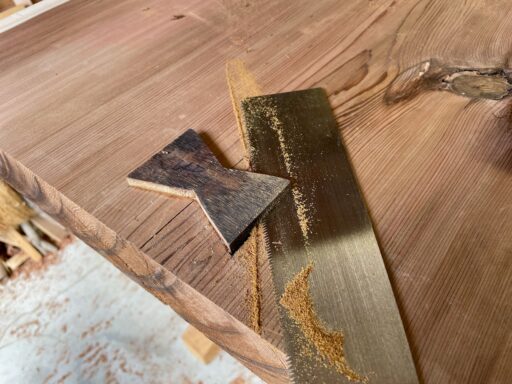

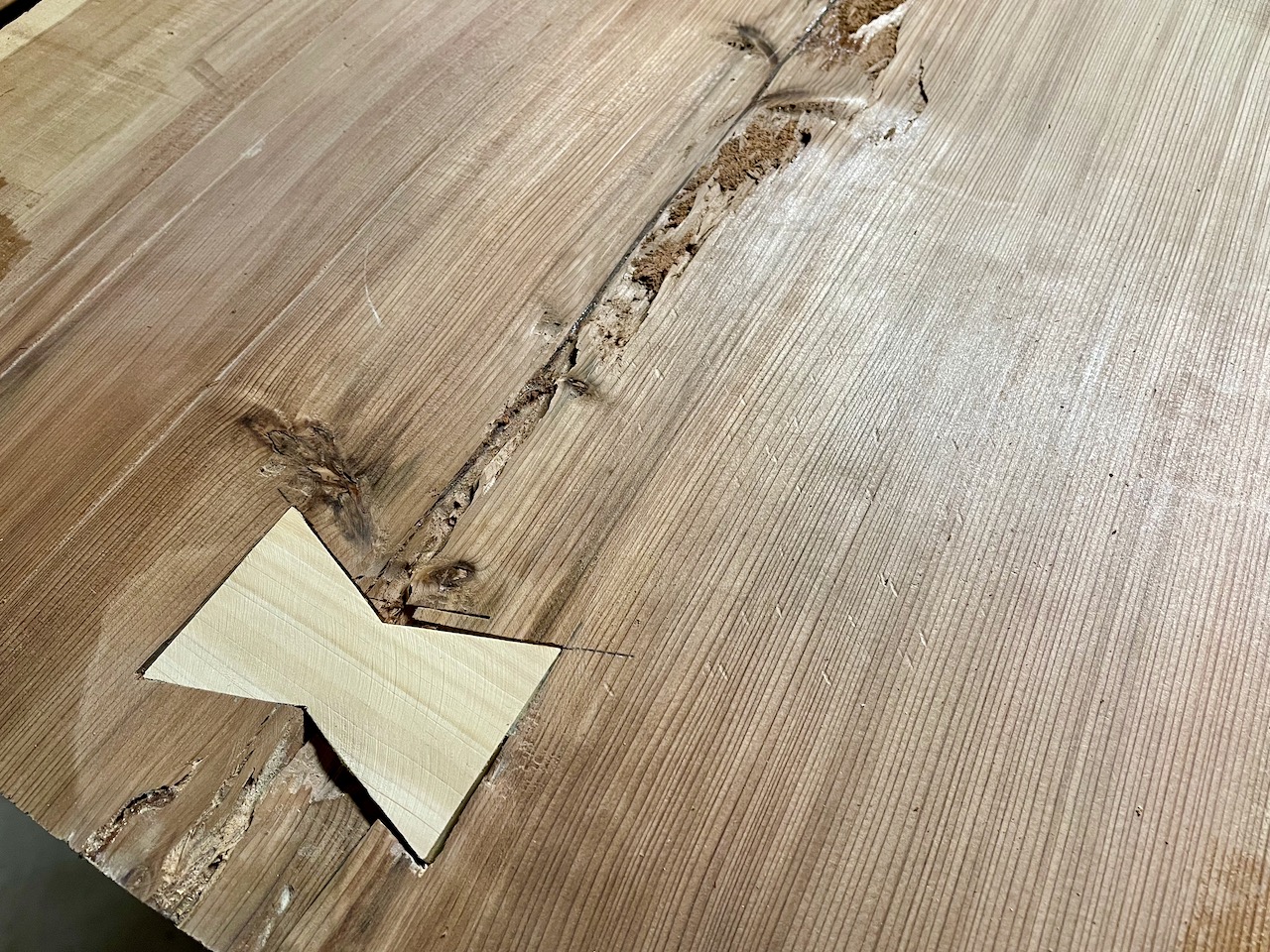

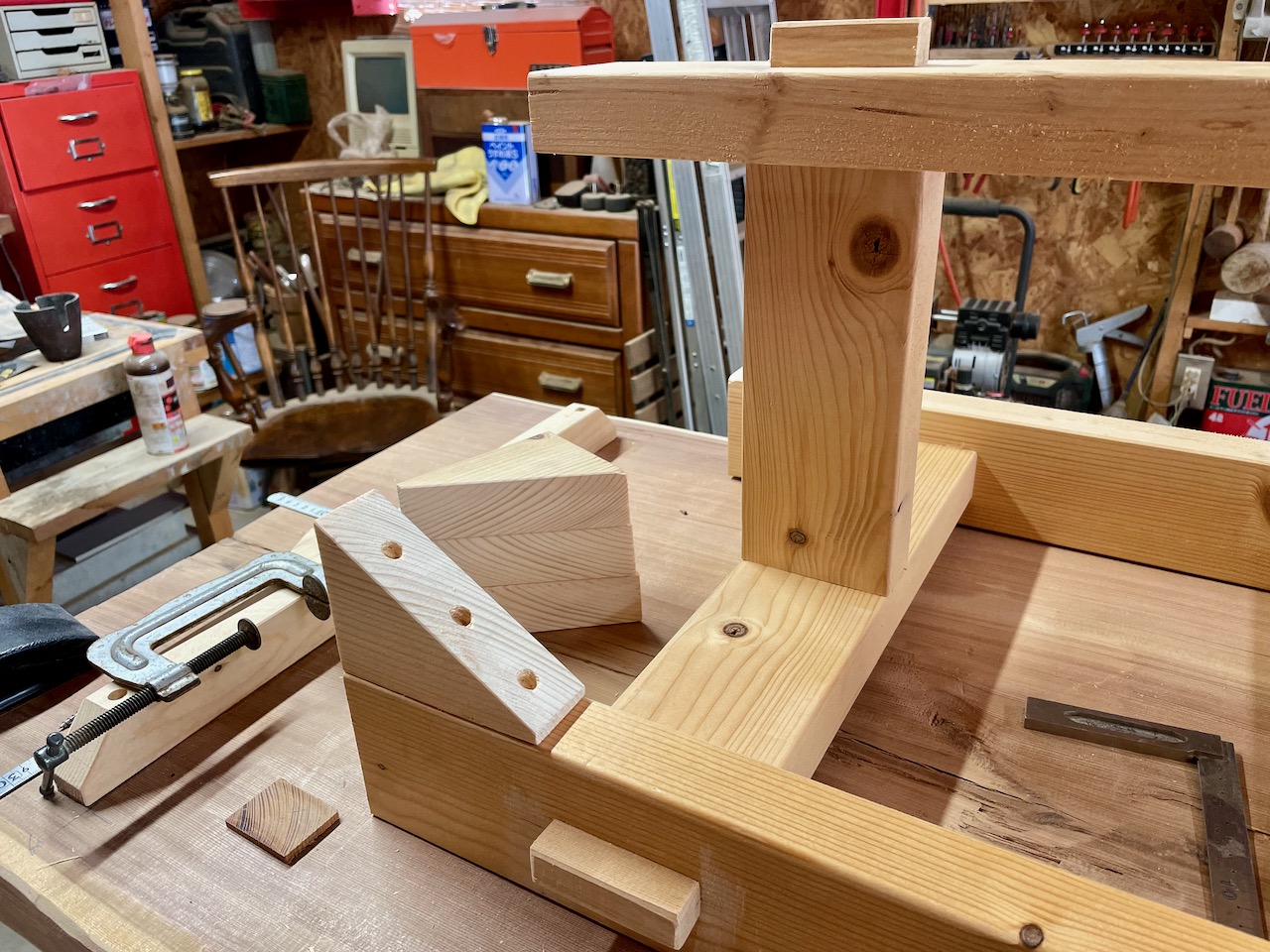

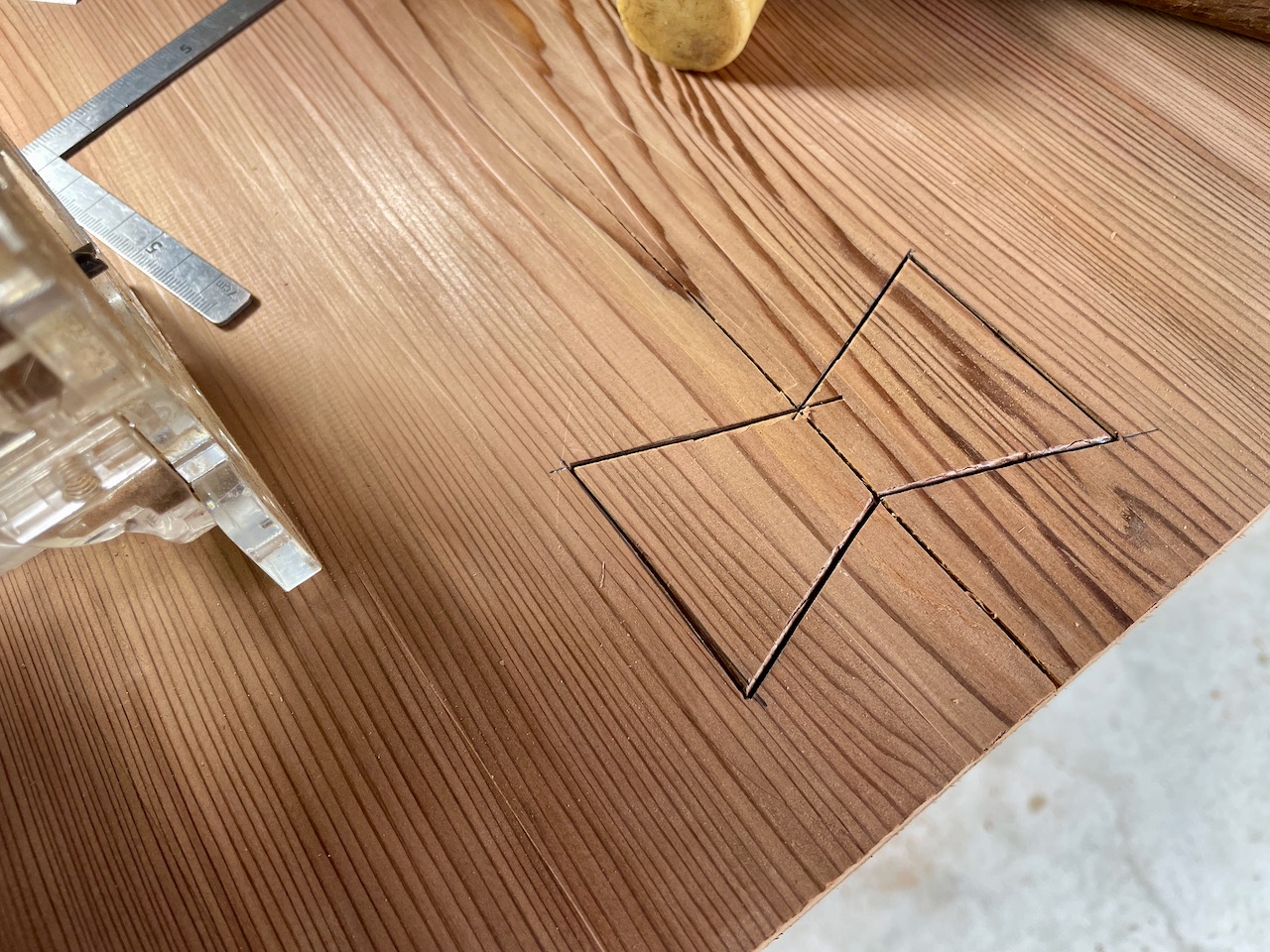

図面では側板を受ける台座の切り欠きは、板厚の深さと同じ12ミリとしていましたが、製作途中に図面を脳内で変更し、切り欠きの深さは5ミリとしました。幅は12ミリで変更なし。切り欠き深さを5ミリにすることで、台座の裏から左右の側板を釘で固定できます。また、接合部をこのように変更することで、接着剤の有効面積が大きくなり、より強固に固定できます。

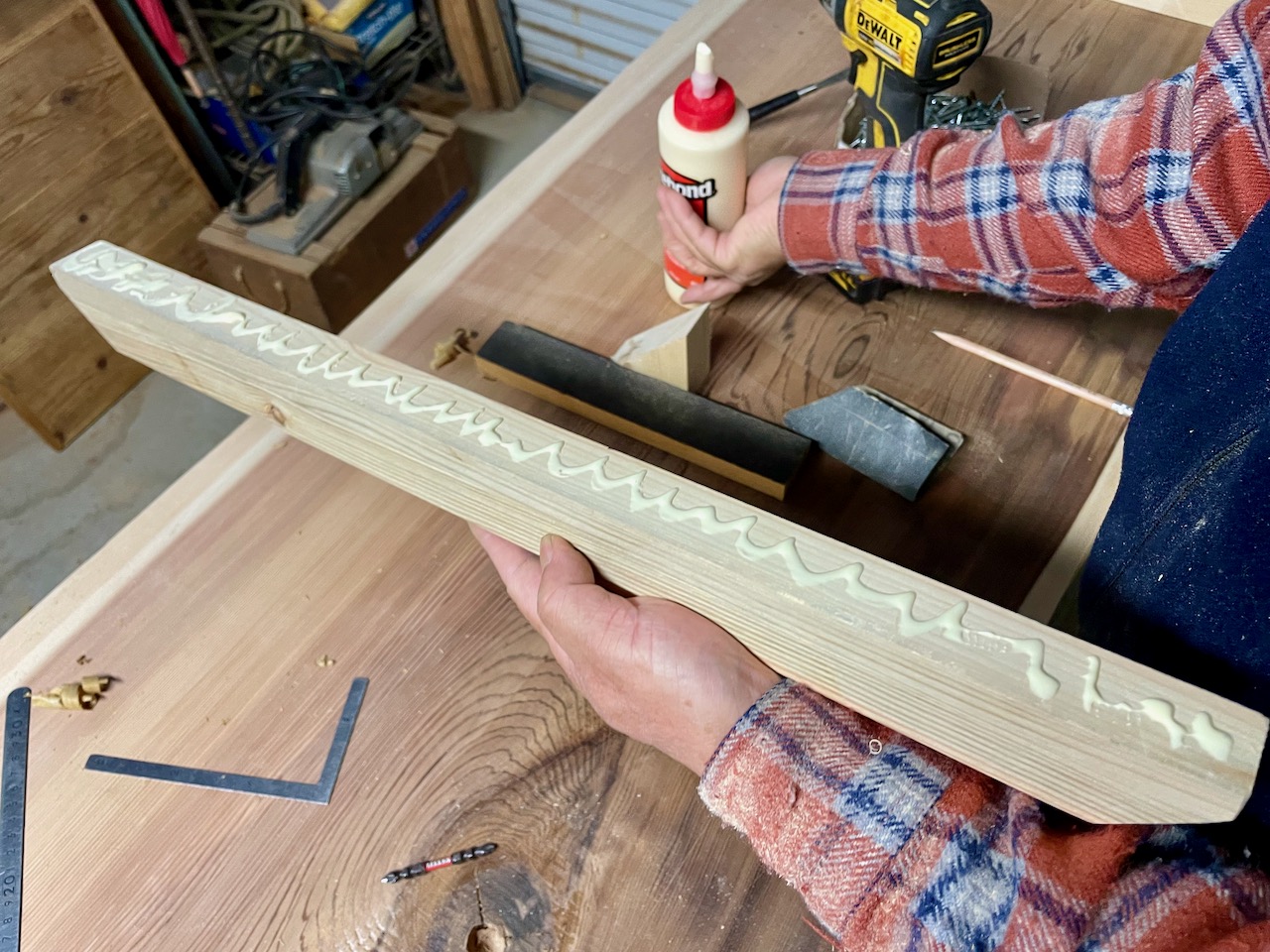

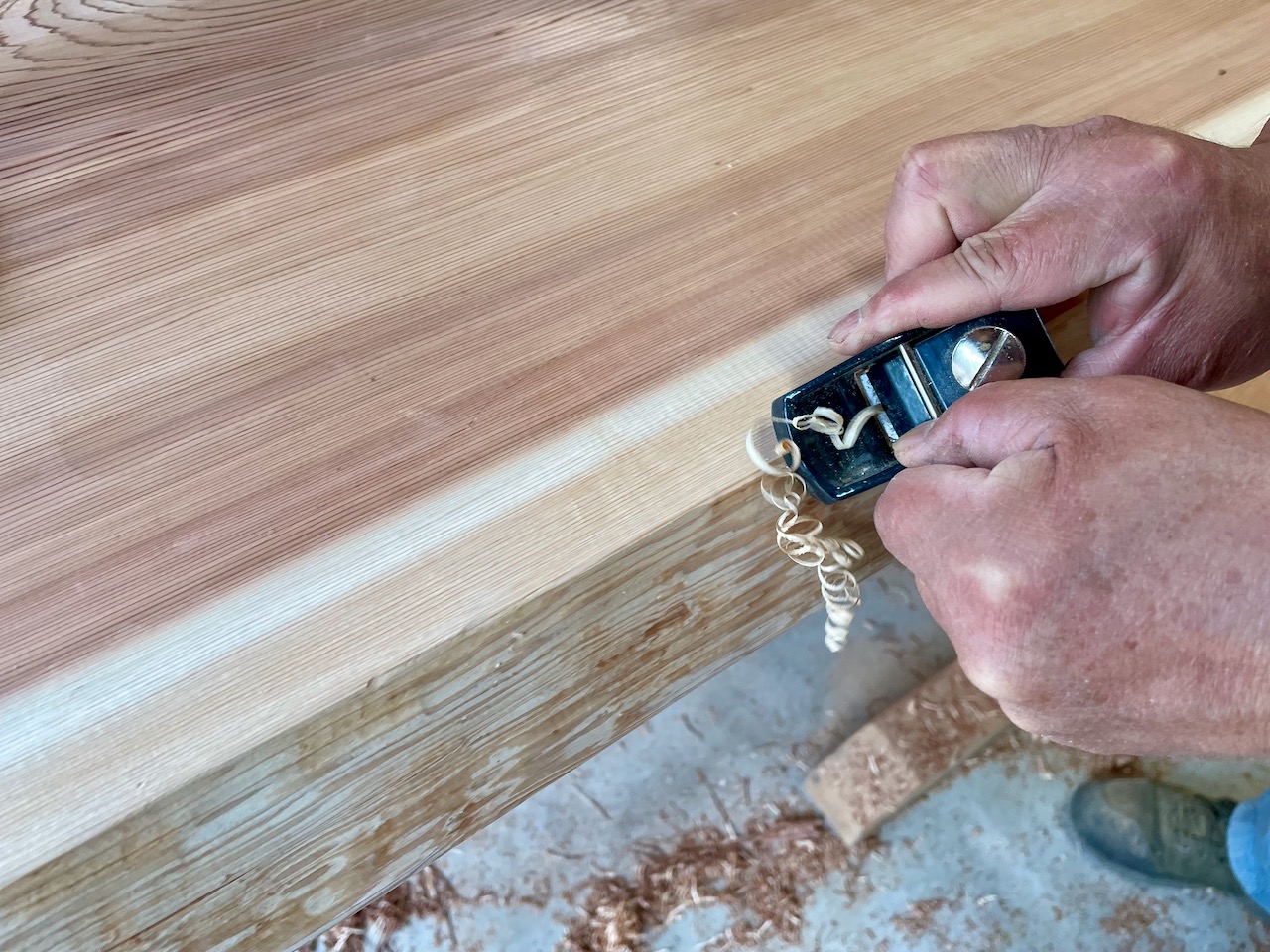

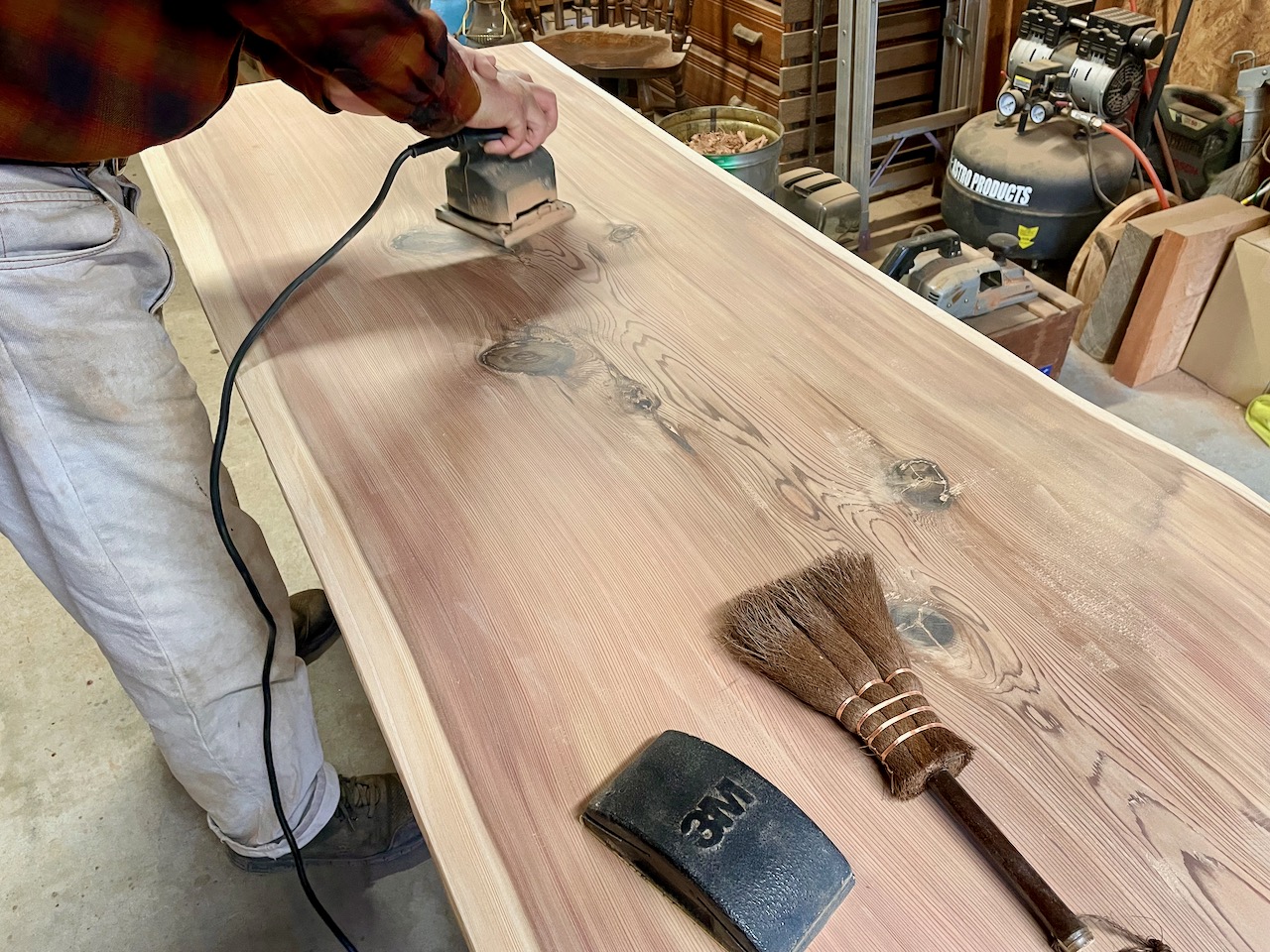

側板と棚板、台座を組み立て、サンディングして、IKEA BEHANDLA蜜ロウポリッシュを塗布しました。台座はトリマーで面取りしました。

最上段の棚のみ、真鍮製の釘を打ち、側板の反り防止としました。

奥行がプラス30ミリで100ミリとなった台座を取り付けたためか、全高867ミリのタワー形状であっても安定しています。壁に固定する必要はなさそうです。

入浴剤専用棚製作作業の難易度:5段階で3

Bath Additives Tower — Part 2に戻る。
Bath Additives Tower — Part 1に戻る。

Jul 302019

入浴剤専用棚製作時は、iCloud Driveに保存したNumbersとPreviewのファイルを開いて、図面に記した寸法を確認しながら加工しました。

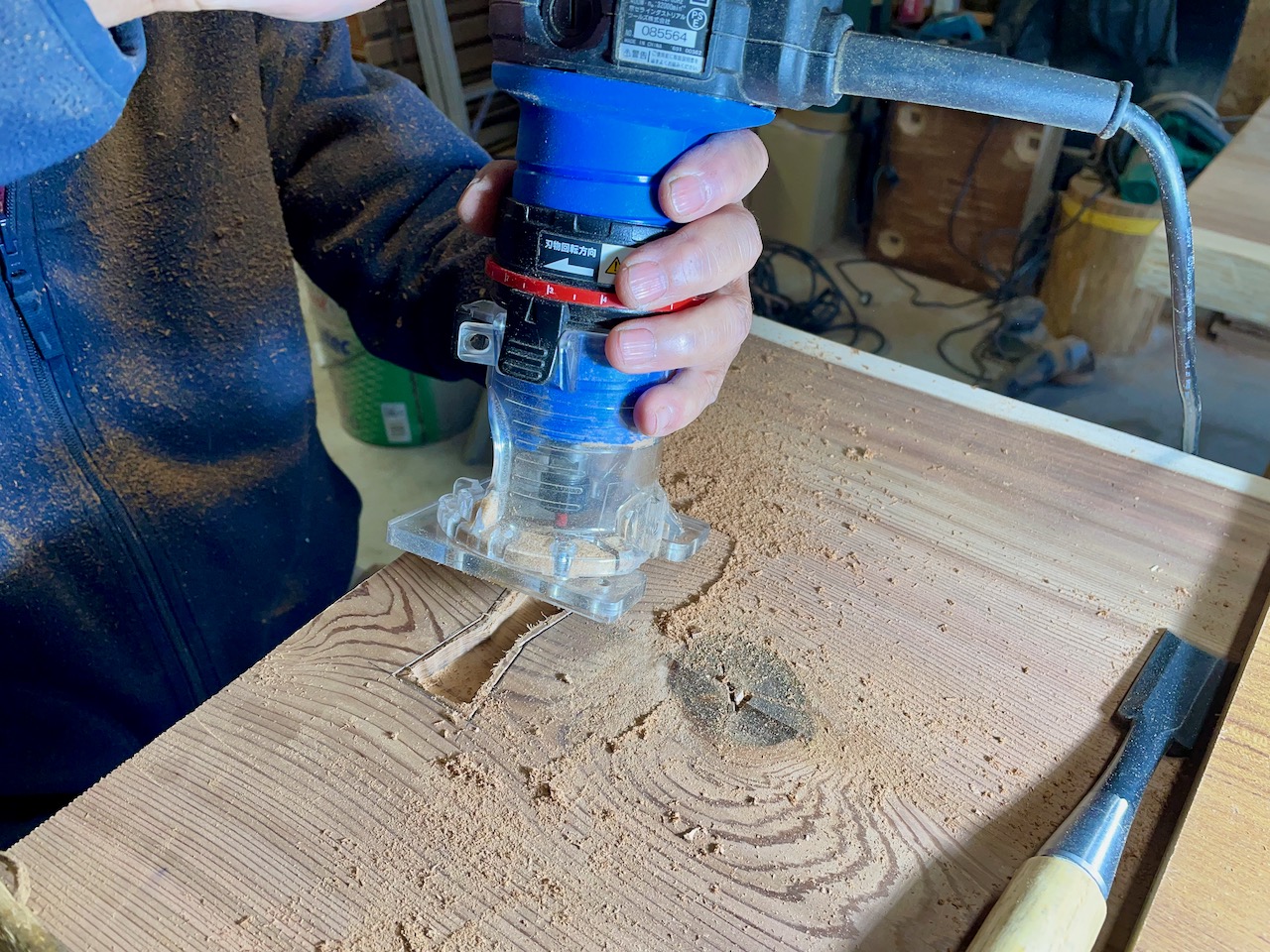

2枚の側板を作業台の上に並べて、12ミリのストレートビットを取り付けたトリマーで、深さ4ミリの溝を彫ります。

2枚の板を並べて一気に溝を彫ることで、棚が確実に水平になるようにします。

化粧品棚と製作手順はほぼ同じですが、入浴剤専用棚は最下段の棚のみ奥行をプラス30ミリとして台座にするので、最下段(台座)は後からパーツを製作します。

片側の溝に棚を挿入し、接着剤で固定。

もう片方の溝に棚板を嵌め込んで、こちらも接着剤で固定しました。釘を打たなくてもしっかりと固定できましたが、反り防止の釘は必要だろうと思います。

台座は仮置きです。

Bath Additives Tower — Part 3へと続く。
Bath Additives Tower — Part 1に戻る。

Jul 292019

道を挟んだお向かいさんから受けた製作依頼二点目は入浴剤専用棚。手描きの略図を元にいつものNumbersで図面を引きました。棚は底板と天板を含めて全部で5段、全高が860ミリで奥行が70ミリ。この形状ではかなりの精度で製作しないと、倒れる可能性大なので、略図の奥行を10ミリ伸ばして、70ミリに、底板は奥行100ミリの台座としました。キャスターを取り付けて欲しいと依頼主は希望されましたが、さらに不安定になりそうなので、キャスターなしをお勧めました。

化粧品棚製作時に使用した柾目の杉板が余ったので、同じ材を縦挽きしてすべてのパーツに使用します。

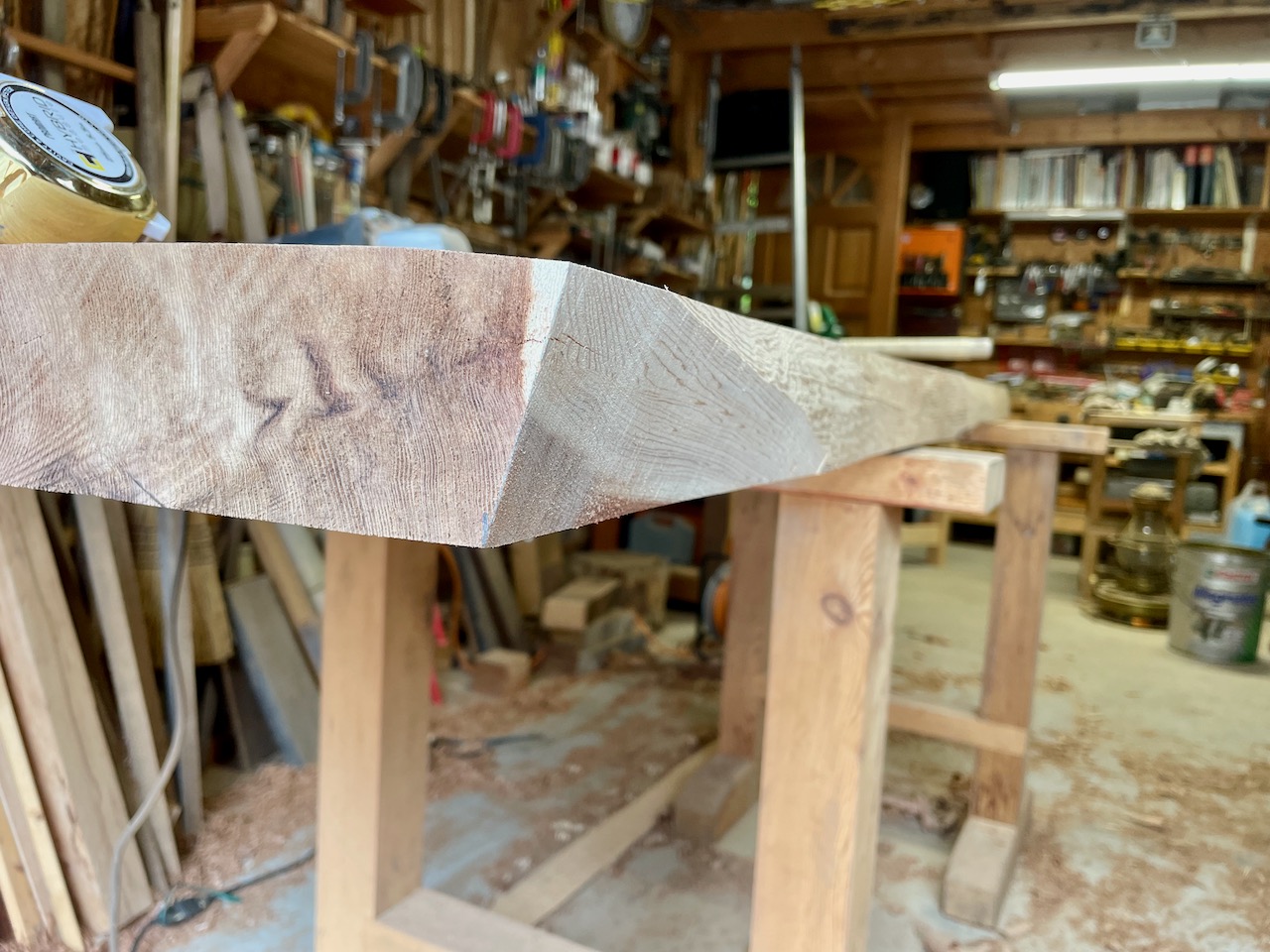

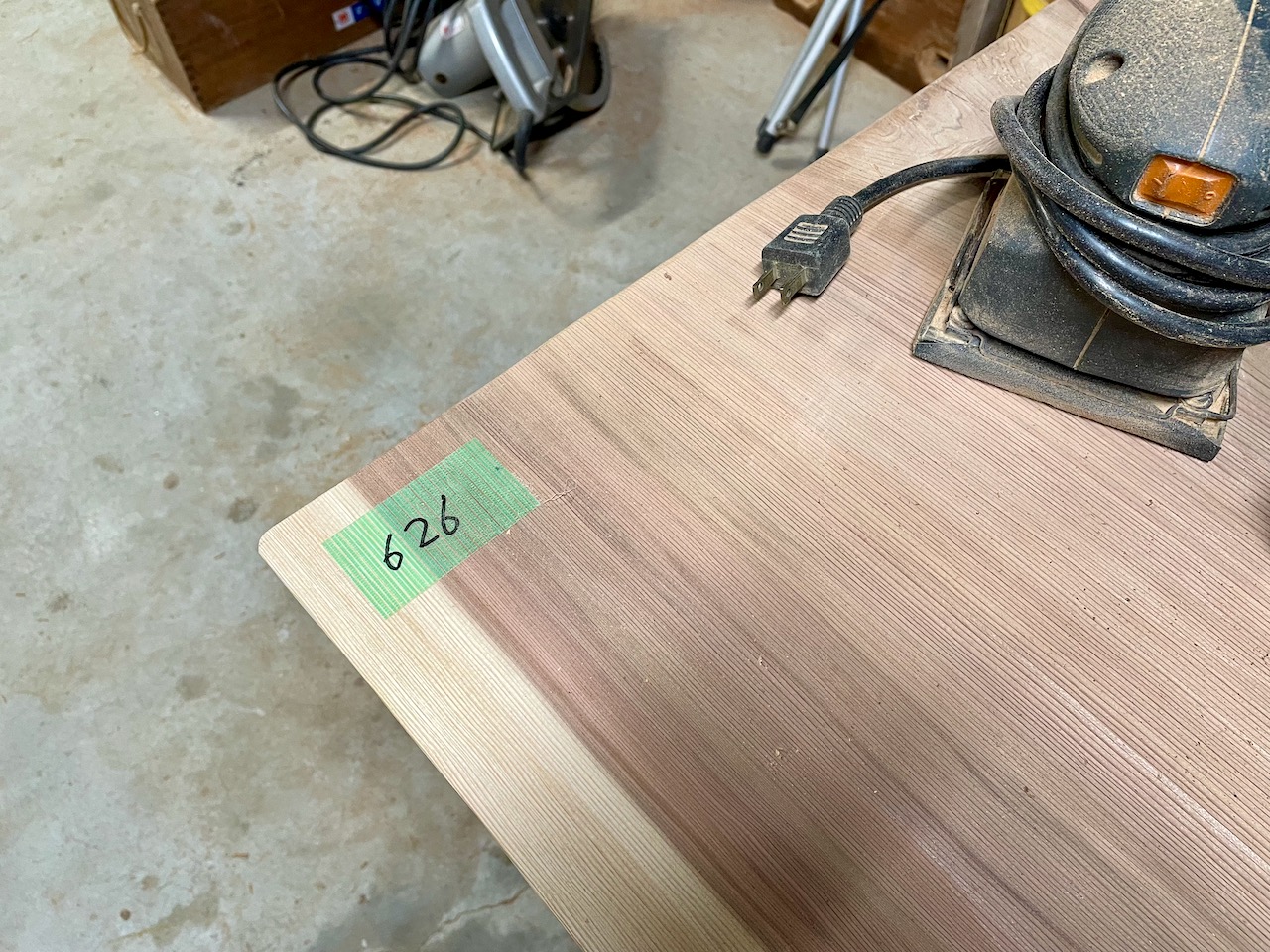

幅120ミリの杉板から奥行70ミリの棚板を加工しました。

白太の部分をカットして、耐水性がある赤身の部分を主に使います。

Bath Additives Tower — Part 2へと続く。

Jul 282019

去年、母屋北側に設置した煙突修理用足場兼庇にも雨樋を取り付けました。母屋の三角屋根から流れ落ちる雨水は、母屋の軒に取り付けた軒樋で処理するので、それほど多量の雨水がこの庇に流れるわけではないので、幅75ミリの小さな軒樋を使用しました。

竪樋は南側の柱に沿わして取り付けました。

雨樋ありとなしとでは水の跳ね返りがまるで違います。柱の足下を跳ね返った雨水から保護するにはできるだけ濡らさないことが肝要ですが、雨樋を取り付けてそもそも跳ね返らないようにした方が手っ取り早い。

Scaffolding — Part 18に戻る。
Scaffolding — Part 1に戻る。
